阿海水电站已进入最后收尾阶段
作者: 来自:能源经济网  发表时间:12-05-24 浏览:



  2012年5月6日,由《能源》杂志社和中国水力发电工程学会发起的2012能源中国行——西南水电行走进了阿海水电站。

  阿海水电站位于云南省丽江市玉龙县、宁蒗县交界的金沙江中游河段,为金沙江中游河段水电规划8个梯级电站的第四个梯级。西南水电行参访人员到达电站时,看到水库大坝基本已经建成,机组厂房、泄洪道等设施都已就绪。据阿海水电站建设分公司总工程师曹刚介绍,阿海水电站土建工程已经进入最后收尾阶段,机电安装处于高峰期。

  “机组总体发电计划按照“3+2”目标推进,”曹刚说,“目前,1#机组已经安装完毕,处于调试阶段,2#机组即将安装完毕,预计今年9月份前这两台机组能实现运转。另外三台机组预计能在2013年汛期(6月份左右)前实现发电。”

  阿海水电站装机容量为200万千瓦,由5台40万千瓦的机组组成,预计年发电量为89.92亿千瓦•小时,保证出力91.4万千瓦,水库总库容量8.85亿立方米,调节库容2.38亿立方米。

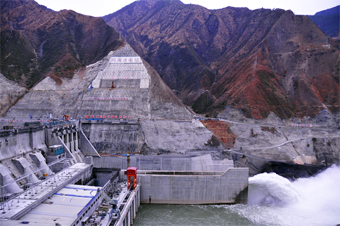

  据现场工作人员介绍,阿海水电站大坝为碾压混凝土重力坝,大坝最大坝高是138米,高程为1510米。曹刚告诉记者,目前对大坝处于收尾阶段的装饰性施工,除了坝顶等地方的装饰外,大坝的背面阶梯上还将种上盆景,采取引水滴灌式种植。届时,阿海水电站将拥有国内首屈一指的花园式大坝。

  阿海水电站厂房左侧布置两孔泄洪(冲沙)底孔,右侧布置一孔冲沙底孔,以满足厂房泄洪排沙要求。参访者到达时,左侧的冲沙底孔正在开闸放水。据记者了解,虽然电站目前已有两台机组可以运转发电,但是由于电网建设进度滞后,造成目前还无法发电的情况。

  另一方面,西南水电行人员还参观了阿海水电站的鱼类增殖放流项目。为了保护金沙江水生生物的多样性,阿海水电站特设了鱼类增殖放流站,其主要设施包括综合楼、展示厅、亲鱼培育池、鱼苗培育车间、鱼种培育车间、催产孵化车间、活饵料培育池、蓄水池、供水系统(斜坡道缆车取水)、污水处理系统等设施。

  阿海水电站建设公司工程和安全环保管理部副主任陈庆中介绍说,鱼类增殖放流站的主要流程为亲鱼收集购置、亲鱼驯养培育、人工催产和授精、人工孵化、苗种培育、放流、放流效果监测、调整生产规模和方式,增殖放流的鱼类主为金沙江特有的鲈鲤、短须裂腹鱼、齐口裂腹鱼、细鳞裂腹鱼、四川裂腹鱼等九种鱼,每年放流将18万尾。增殖放流站的后期投入将达到每年200万元。

  西南水电行人员最后参观了位于阿海水电站水库上游的的后靠移民村——库枝村。阿海水电站库区迁移安置人口为3018人,按照自愿原则,移民可入住移民新村或选择后靠安置,库枝村村民选择了后者。

  据曹刚介绍,得益于“16118”的移民补偿安置政策,电站在水库蓄水前就完成了移民工作。这一补偿政策,不仅包括前期的补偿补助,也包括后期产业扶持和库区开发性移民。补偿期限与电站运行期限相同,保证移民生活达到或超过原有水平。水库移民不再像以往那样,只能获得一次性补偿。

  库枝村村长朱海清告诉记者,依据阿海电站的移民补偿安置政策,村民平均每年可领到2万多元的补偿,每到年底,这笔款项会打到特定的一卡通上。这在很大程度上改善了当地村民的生活条件。
