湖南省在建的最大水电项目——托口水电站建设快速推进
作者:庞卡 李有云 来自:中国水电股份公司新闻中心 发表时间:12-02-17 浏览:

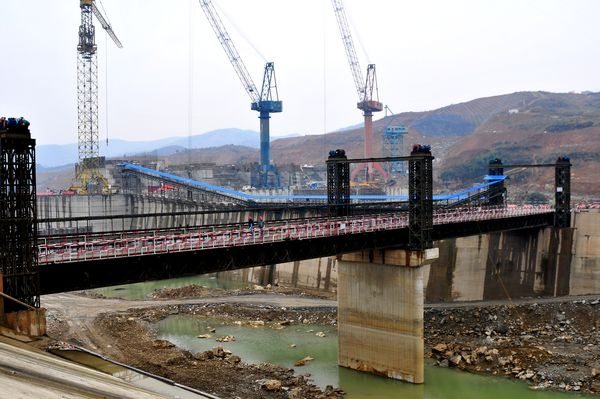

托口工程全景

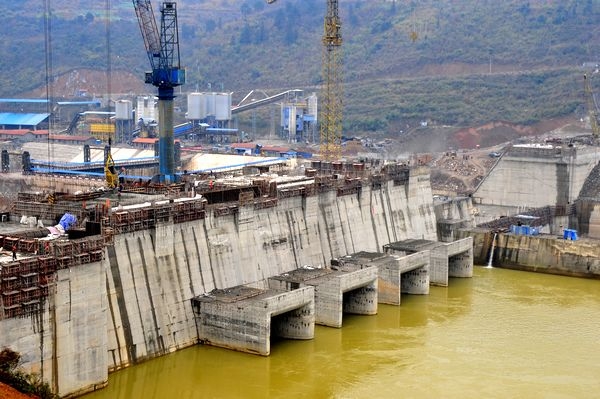

建设中的托口大坝

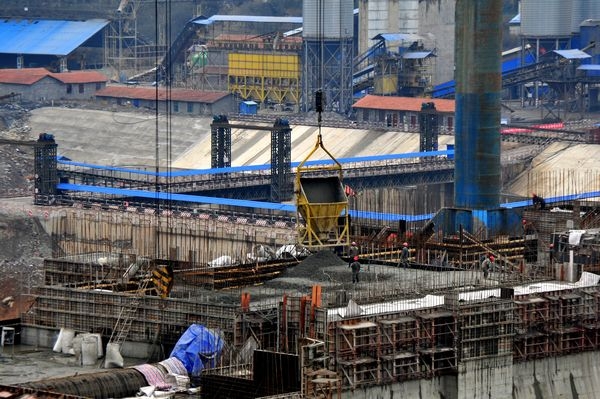

大坝浇筑

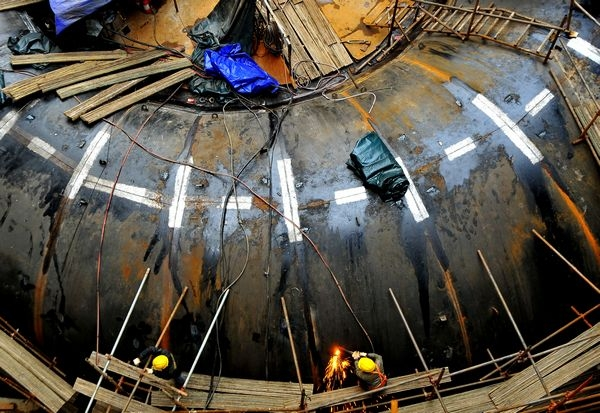

蜗壳安装

  2月13日,由中国水电八局承建的湖南目前在建的最大水电项目——托口水电站工程完成了6号~8号坝段大体积碾压混凝土施工,浇筑方量达8000余立方米,浇筑面积3500余平方米,相当于一个足球场大小。这是春节之后,建设者克服低温阴雨天气,第4次进行大体积混凝土施工;与此同时,机组安装也在紧锣密鼓地进行,标志着主体工程建设和机组安装进入高峰期。

  托口水电站是沅水干流梯级开发的第5级电站,位于洪江市托口古商镇下游,装机容量83万千瓦,年均发电量21.31亿千瓦时,年创税收约1.5亿元,总投资63亿元,是湖南省目前在建的最大水电站,为湖南省重点工程,湘西大开发“6+1”首要项目。2008年,国家发改委批复核准托口水电站项目,建设规模仅次于已建成投产的五强溪水电站。

  托口水电站由主坝、副坝、电站厂房、引水系统、通航建筑物和河湾地块防渗工程组成,属坝、厂分离式电站,枢纽总长648.5米,工程以发电为主,兼有防洪、航运等其他综合效益。工程建成后,将使下游河段防洪能力从5年一遇提高到20年一遇,坝前水面面积近15平方公里,水域在湖南省内仅次于洞庭湖,被誉为“湘西明珠”。

  水电八局相继承建了大坝土建工程和机组金结安装工程。土建工程量具有3个100万之多:土石方开挖100多万立方米、混凝土浇筑100多万立方米,土石方填筑100多万立方米。2009年9月,土建工程开工建设。由于前期受移民搬迁的影响,设计方案作了重大变更,二期导流变更为三期导流,工程曾一度滞后。2011年10月,工程实现了三期截流。为了克服工程“二改三”带来的影响,确保2012年度汛、下闸蓄水、首台机组发电目标按期实现,水电八局狠抓队伍作风建设,理顺内部关系,加强制度建设,强化内部管理,围绕计划,优化资源配置,建立了以工期、质量、安全为目标的考核机制,同时加强与业主、监理、设计的沟通,不断改善工程建设环境和项目经营环境。建设者克服低温天气和砂石料供应不足等影响,不断掀起施工高潮,形成了溢流坝、非溢流坝、面板堆石坝快速施工的局面。到目前为止,粘土芯墙土坝已填筑至218米高程,最高填至222米高程;14个非溢流坝段中最低的6、7、8号坝段,经过一个多月的拼抢均达到202米高程,10个溢流坝段最高浇至220米高程。机组及金结安装工程目前已完成了主厂房桥机安装、4台机组尾水肘管安装、1号机锥管、基础环、座环及窝壳安装,主坝导流洞底孔的埋件安装等。计划4月30日工程实现度汛目标,6月20日完成首台机组定子吊装,9月28日完成转子吊装,10月30日,工程下闸蓄水,12月26日首台机组发电。
