1、2011年4月28日10时38分,四川晴朗水电站第3台水轮发电机组顺利完成72小时试运行,标志着该电站全面投入商业运行。图为晴朗水电站发电车间。

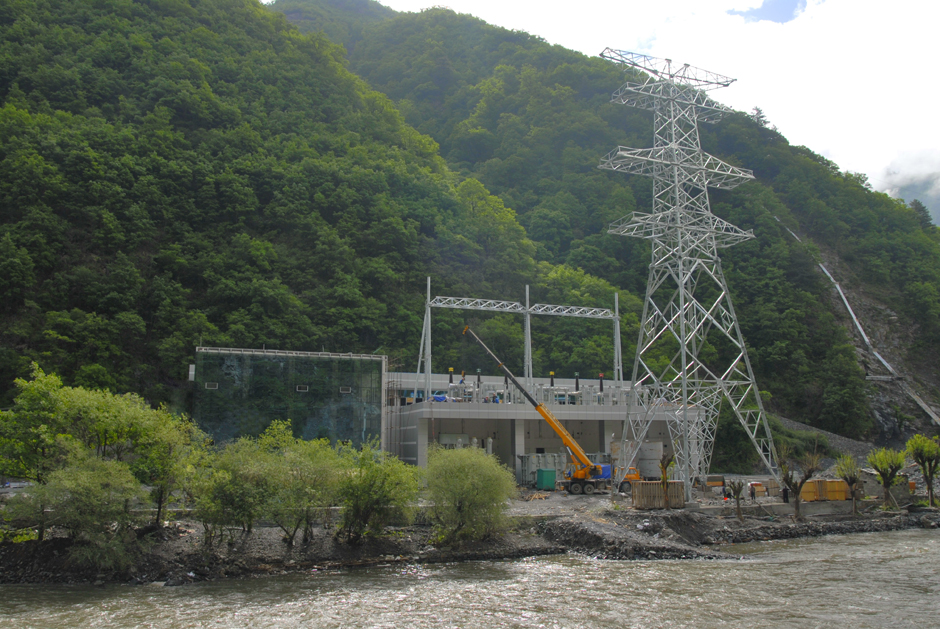

2、晴朗水电站位于四川省阿坝州黑水县晴朗乡境内,为毛尔盖河干流梯级开发方案中自上而下的第二梯级。工程采用引水式开发,开发任务为水力发电。电站闸、厂址相距约20km,引水线路全长15.9km,引用流量57.3m3/s、额定水头361m。电站装机容量180MW(60MW×3),年发电量8.024亿kW.h,具有日调节能力。图为建设期的晴朗水电站工地(摄于2010年5月16日)。 3、2008年11月18日,四川省发展和改革委员会对阿坝州毛尔盖河晴朗水电站项目予以核准,电站主体工程于同月开工建设。2011年1月21日,晴朗水电站启委会在成都召开晴朗水电站大坝蓄水和机组验收会;电站1号机/2号机/3号机机组先后完成72小时试运行后,分别于2011年2月1日23:00/3月3日10:40/4月28日10:38投入商业运行。图为晴朗水电站3号机机组启动调试期间的电站中央控制室紧张而有序的工作场景。 4、电站中央控制室。 5、晴朗水电站3号机机组启动调试期间的电站中央控制室紧张而有序的工作场景。 6、晴朗水电站3号机机组启动调试期间的电站中央控制室紧张而有序的工作场景。 7、晴朗水电站3号机机组启动调试期间的电站中央控制室紧张而有序的工作场景。 8、晴朗水电站3号机机组启动调试期间的电站中央控制室紧张而有序的工作场景。 9、晴朗水电站3号机机组启动调试期间的电站中央控制室紧张而有序的工作场景。 10、晴朗水电站的建设者们努力把电站建成“环境和谐工程”,在施工期千方百计珍惜和保护森林植被。图为电站首部枢纽施工时,其后边坡植被保护情况(摄于2010年5月16日)。 11、电站首部枢纽蓄水后投入运行后的场景。 12、电站厂区枢纽全景。 13、晴朗水电站的建设者们努力把电站建成“环境和谐工程”,在施工期千方百计珍惜和保护森林植被。图为电站厂区枢纽施工时,其后边坡植被保护情况(摄于2010年5月16日)。 14、电站发电车间。 15、电站发电车间。 16、电站高压开关室。 17、电站厂用电控制室 18、电站采用发电机~变压器单元接线。图为1号机~3号机电站主变压器。 19、电站2号主变压器。 20、位于电站副厂房楼顶的220kVGIS断路器场。 21、位于电站副厂房楼顶的220kVGIS断路器场。 22、晴朗水电站电力通过220kV线路送入国家电网。图为晴朗水电站220kV出线第一塔。 23、晴朗水电站投资商为四川兴鼎电力有限公司,四川省清源工程咨询有限公司承担该工程设计。图为电站综合楼。 |
